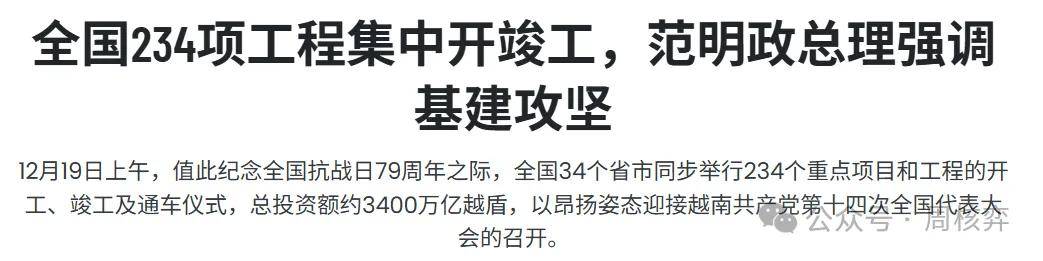

2025年12月19日,越南全国34个省市同步举行了一场史无前例的开工仪式,234个重点工程项目集中开竣工,总投资超过3400万亿越南盾,折合人民币9189亿元。
从河内奥林匹克体育城到红河景观大道,从老街-河内-海防铁路到南北高速公路,越南总理范明政亲自站台,要求确保资源到位、进度达标、质量过硬。
关键这场基建狂潮的背后,是一场被电力短缺逼出来的豪赌。
2025年5到6月,越南北部经历了有史以来最严重的电荒。水电占发电量23.4%,但极端干旱让水库见底,供电缺口达30%。
富士康年用电量80亿度,占越南工业用电的45%,被政府要求削减30%。三星、佳能、立讯精密等龙头厂商,因“做三停四”的限电政策被迫减产。
世界银行估算,仅这两个月,电力短缺就造成14亿美元损失,相当于GDP的0.3%。
更尴尬的是,越南电网南北输送能力不足。南部盈余电力送不到北部工业区,线路损耗率超10%,发达国家仅3%到5%。这种结构性瓶颈,让越南的“世界工厂”美梦遭遇现实暴击。
234个基建项目,就是对症下药的处方:
目标很明确:降低物流成本、增强外资吸引力、拉动相关产业。
但药方开得猛,药材却不够。
资金缺口是头号难题。到2040年,越南基础设施投资需求超6000亿美元,预计有数千亿美元缺口。
政府想推PPP模式,但对外资参与态度谨慎。需要钱又不想过度依赖外部资本,形成了一种矛盾心态。
公共投资拨付效率也不高,预算资金没有效转化为工程进度。
南北高铁就是典型例子。规划20多年,预算从558亿美元飙到673亿美元,相当于GDP的15.6%。
2025年12月,最大民企集团Vingroup突然撤资,理由是负债高、缺乏经验。
日本、韩国、德国的技术方案谈了一圈,越南既想要先进技术,又要求转让,还想控制成本,结果把潜在合作方都逼退了。
人才缺口同样致命。南北高铁预计需要22万名工人参与建设,运营还需要1.38万名专业人员。
越南铁路工业基础薄弱,现有系统仍靠人工调度。全国核工程背景人才不到500人,而两座核电站需要2400名工程师。高技术工程人才培养体系,严重滞后于经济发展速度。
这种“要建高铁却没人会开”的困境,确实是让人哭笑不得。
但越南的基建冲动,也有其战略逻辑。外向型经济面临挑战,美国对越南贸易顺差越来越敏感,关税大棒随时落下。低成本制造优势受孟加拉国等国家挑战。
基建投资成为经济增长托底的直接手段。2021年越共十三大提出三个战略突破口:完善经济体制、提升人力资源质量、强化基础设施建设。基建被上升到国家战略层面。
问题是,时间和资源都不等人。234个项目同时推进,意味着钢材、水泥、工程机械的需求暴增。越南本土产能有限,大量需要进口,这又加剧了外汇压力和贸易逆差。
更长远的问题是,基建能否带来预期的回报。征地拆迁涉及14个省,补偿标准远低于市场价,已引发多地抗议。票价敏感,南北高铁75美元的票价相当于普通工人月工资的四分之一,客流能否支撑,存疑。
电力短缺的根本解决,也需要时间。越南想从中国引进智慧电网和水电站技术,但技术转让和自主可控之间,又是一场博弈。
这种既要又要还要的困境,确实是发展中国家追赶阶段的典型挑战。
越南的基建大跃进,是一场不得不打的仗。打赢了,物流成本降低18%,沿线GDP年均增长1.2到1.5个百分点;打输了,就是债务陷阱和烂尾工程的泥潭。
关键是,这场豪赌的结果,不仅取决于越南自己的执行力,也取决于它能否在资金、技术、人才的三重缺口中,找到务实的突破口,而不是在意识形态的纠结中,错失窗口期。
